炎農科技金井基地建設

發布時間:2019-05-16

炎農科技金井研發基地位于長沙縣金井鎮,占地26公頃,是世界上規模最大、研究工作最系統的獼猴桃育種研究基地之一。

2019年5月8日。金井基地宿舍樓景象。

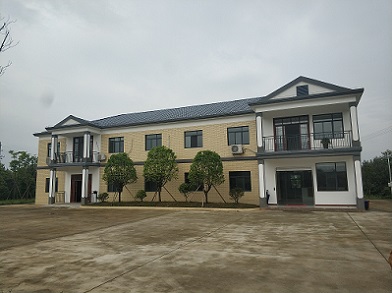

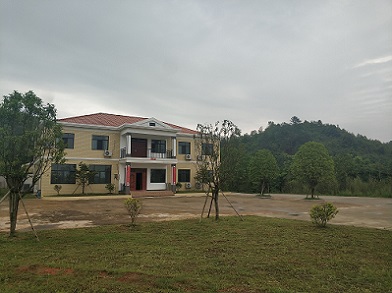

2019年5月8日。金井基地辦公樓景象。

2019年4月2日。金井基地園區景色2。

2019年4月2日。金井基地園區景色1。

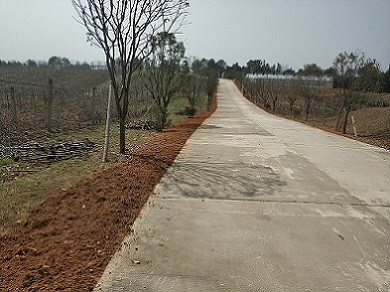

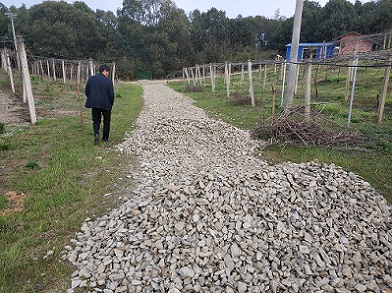

2019年4月26日。金井基地園區道路碎石鋪設完成。

2019年3月19日。金井基地園區道路重新鋪設碎石。

2019年3月19日。金井基地干道兩側草皮鋪設完工。

2019年3月11日。金井基地干道兩側草皮重新鋪設。

2018年11月6日。金井基地第二實驗室布置完畢。

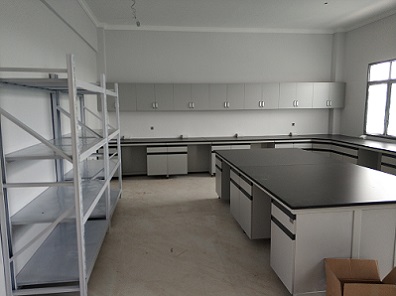

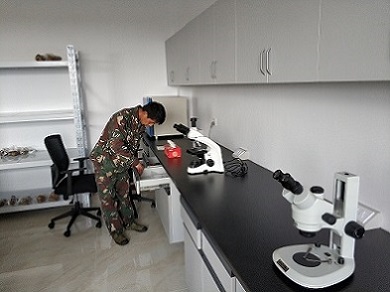

2018年11月6日。金井基地第一實驗室布置完畢。

2018年10月29日。金井基地實驗室一角。

2018年10月29日。金井基地辦公室一角。

2018年10月26日。金井基地辦公設施布置。

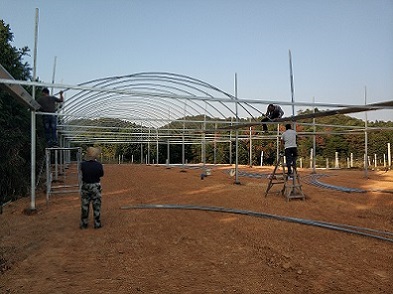

2018年10月22日。金井基地溫室建設完工。

2018年10月22日。金井基地冷庫完工投入使用。

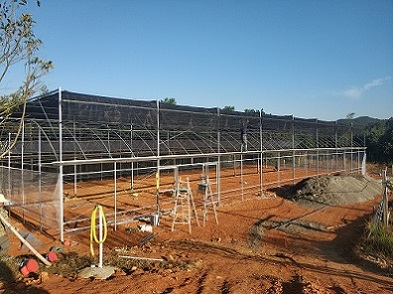

2018年10月16日。金井基地園區3。

2018年10月16日。金井基地園區2。

2018年10月16日。金井基地園區1。

2018年10月12日。金井基地溫室施工。

2018年10月5日。金井基地溫室施工。

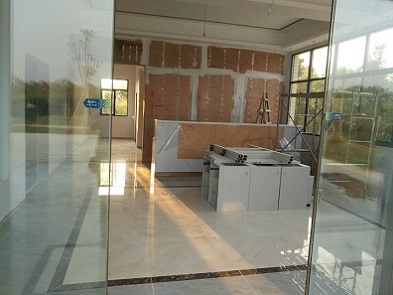

2018年9月15日。金井基地宿舍樓員工臥室。

2018年9月15日。金井基地宿舍樓大廳。

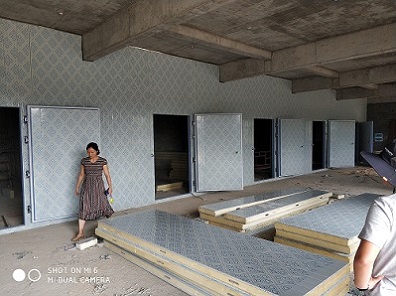

2018年9月15日。金井基地宿舍樓裝修完成。

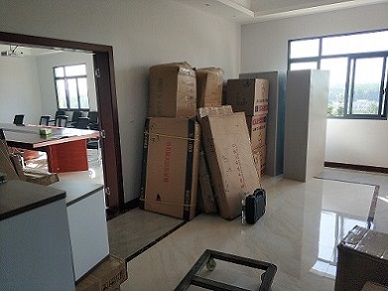

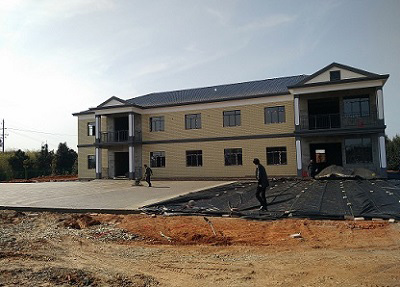

2018年9月15日。辦公樓裝修中。

2018年9月15日。金井基地干道硬化施工完成。

2018年9月13日。金井基地干道硬化施工。

2018年9月10日。金井基地實驗室施工。

2018年8月16日。金井基地冷庫施工。

2018年7月26日。金井基地果園。

2018年6月26日。金井基地宿舍樓裝修。

2018年6月5日。金井基地入口。

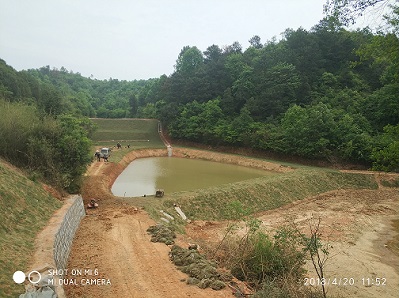

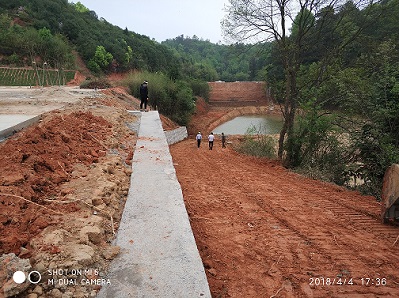

2018年4月20日。金井基地山塘護坡綠化。

2018年4月4日。金井基地山塘清淤、護坡。

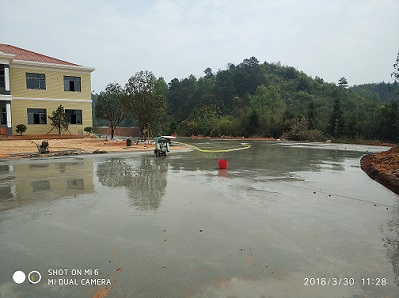

2018年3月30日。金井基地宿舍樓地坪施工。

2018年3月30日。金井基地綠化施工。

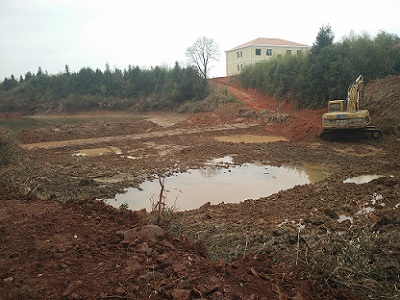

2018年1月23日。金井基地水塘清淤、護坡。

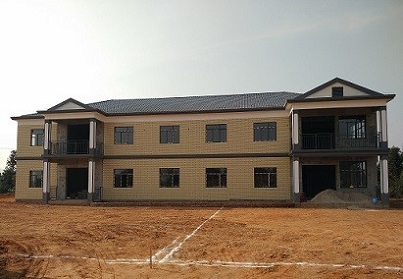

2018年1月22日。金井基地宿舍樓建設。

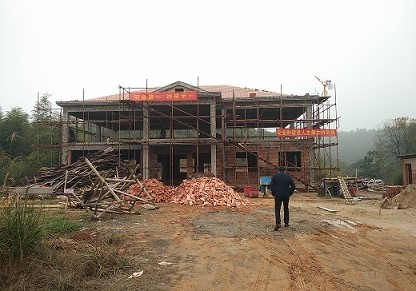

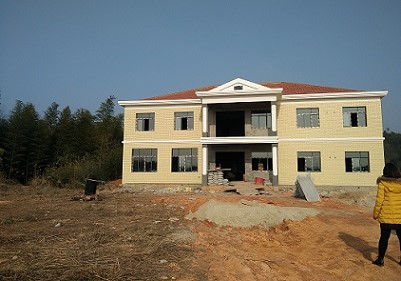

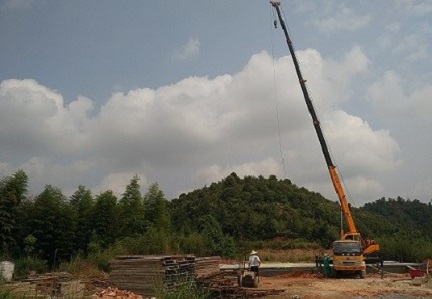

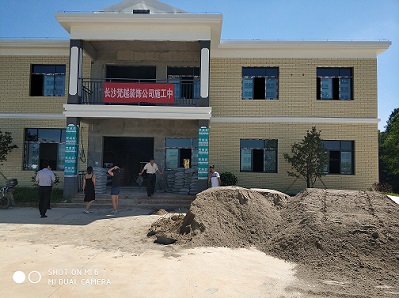

2018年1月11日。金井基地辦公樓建設。

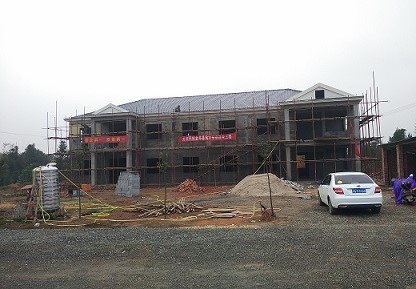

2017年12月26日。金井基地宿舍樓建設。

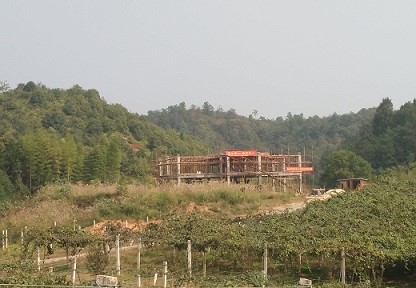

2017年12月26日。金井基地辦公樓建設。

2017年11月12日。金井基地宿舍樓建設。

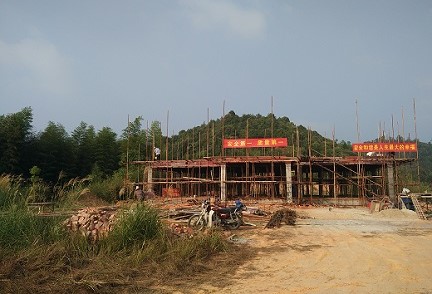

2017年11月12日。金井基地辦公樓建設。

2017年10月24日。金井基地宿舍樓建設。

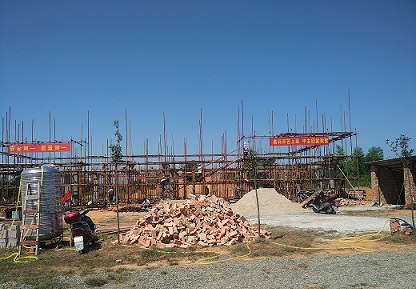

2017年10月24日。金井基地辦公樓建設。

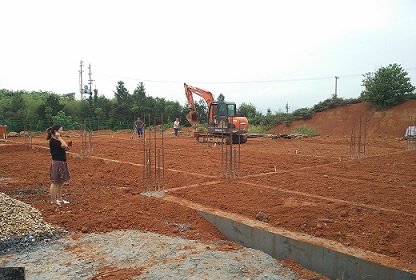

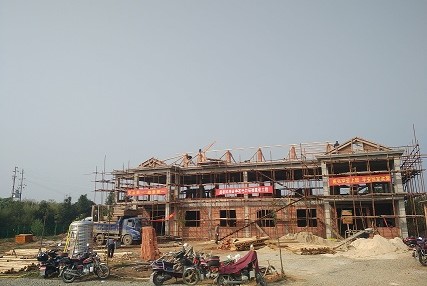

2017年9月27日。金井基地宿舍樓建設。

2017年9月23日。金井基地宿舍樓建設。

2017年9月15日。金井基地辦公樓建設。

2017年9月11日。金井基地辦公樓建設。

2017年8月24日。金井基地獼猴桃示范園區結果狀。

2017年7月24日。金井基地獼猴桃園區掛果狀。

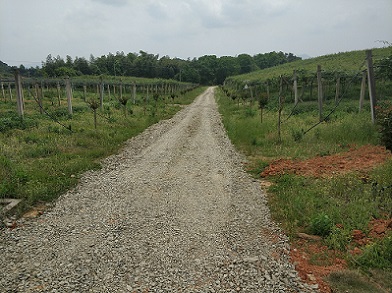

2017年7月。金井基地全園圍擋施工、園區道路碎石鋪設。

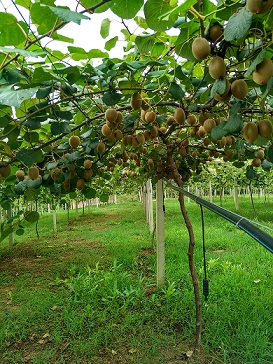

2017年5月24號。金井基地獼猴桃園區掛果狀。

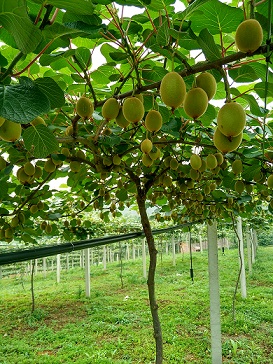

2017年4月17日。金井基地獼猴桃示范園區開花狀。

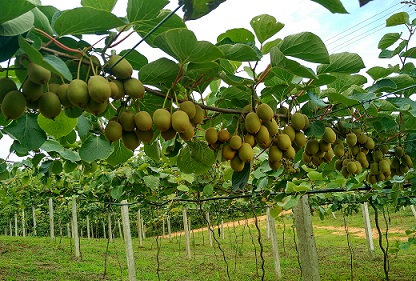

2016年12月8日。金井基地獼猴桃園區冬季施肥。

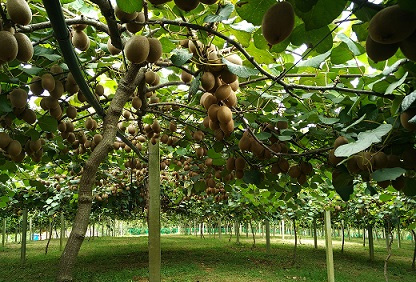

2016年8月2日。連續40天高溫無雨后,金井基地獼猴桃示范園區掛果狀。

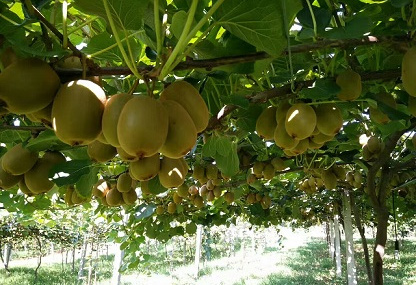

2016年5月24日。金井基地獼猴桃示范園區首次掛果狀。

2016年5月17日。金井基地獼猴桃育種園一角。

2016年5月5日。金井基地獼猴桃示范園區坐果狀。

2016年4月12日。金井基地獼猴桃示范園區開花。

2015年11月2日。金井基地獼猴桃選種E區水泥柱搭架完畢。

2015年10月20日。金井基地獼猴桃選種區E區施肥整地。

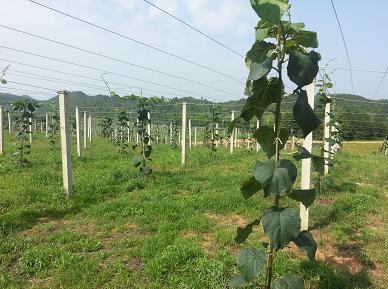

2015年10月20日。金井基地費約果區整地。

2015年8月7日。金井基地噴霧灌溉系統完工。

2015年8月7日。金井基地獼猴桃育種園結果狀。

2015年6月12日。金井基地示范園區獼猴桃嫁接后樹體長勢旺盛。

2015年4月28日。金井基地獼猴桃育種園開花狀。

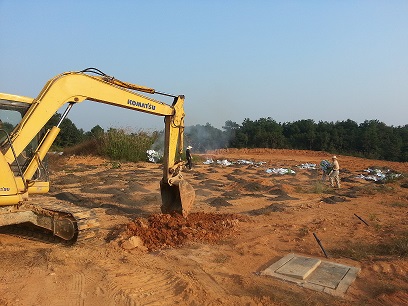

2015年1月10日,金井基地水壩清淤施工。

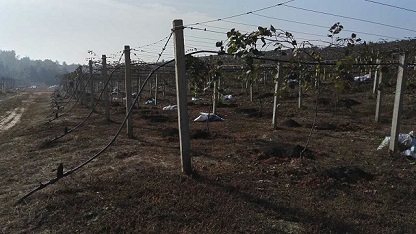

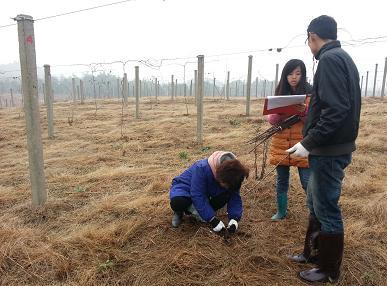

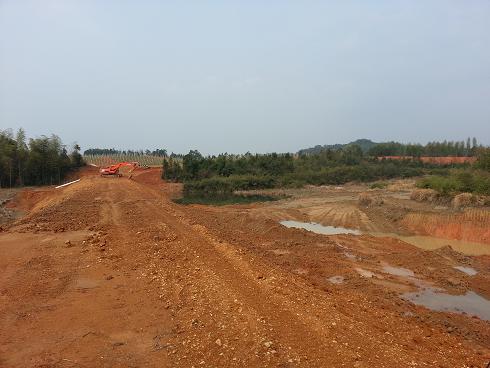

2015年1月7日。金井基地獼猴桃示范園區嫁接。

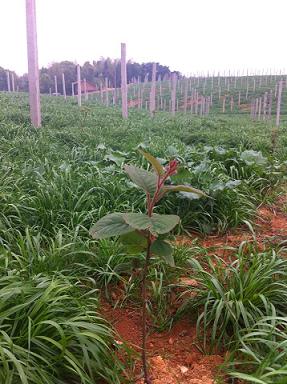

2014年7月3日。金井基地果園鐵絲搭設基本完成,獼猴桃植株開始上架。

2014年4月30日。金井基地果園綠肥(黑麥草、油菜)刈割。

2014年4月10日。金井基地灌溉水壩建設情況。

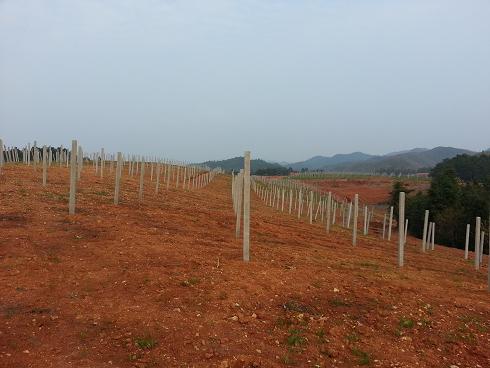

2014年4月2日。金井基地定植苗木生長情況。

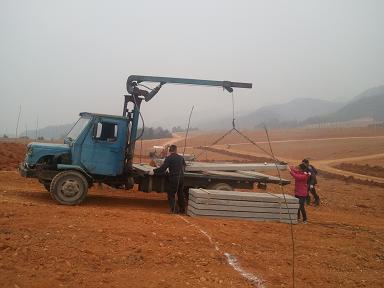

2014年3月10日。金井基地綠肥黑麥草及油菜生長情況。

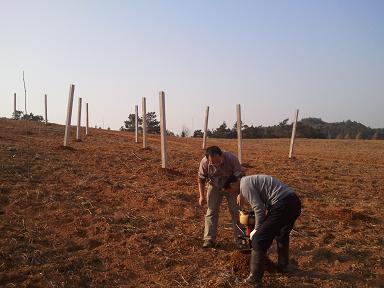

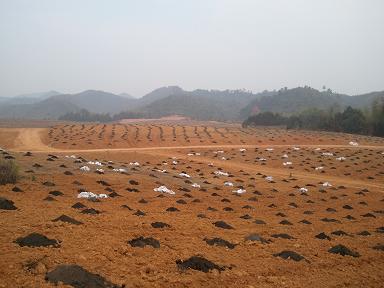

2014年3月10日。10日至14日,金井基地果園定植苗木。

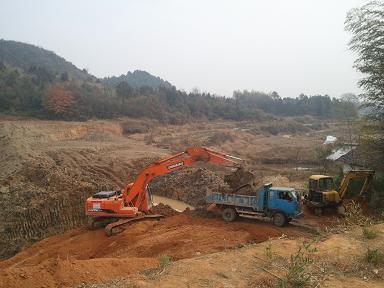

2014年3月10日。金井基地果園搭架水泥柱埋設完成。

2014年1月3日。金井基地果園搭架水泥柱埋設情況。

2013年12月27日。金井基地果園搭架開始埋設水泥柱。

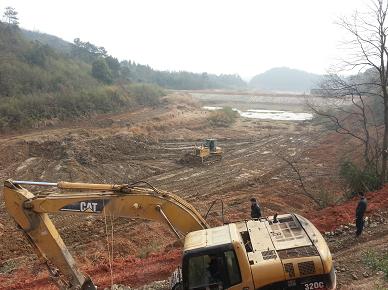

2013年12月8日。12月初,園區灌溉設施主體蓄水壩體正式動工。

2013年12月8日。5日至11日,金井基地全園施用有機肥、全園旋耕并播種綠肥。

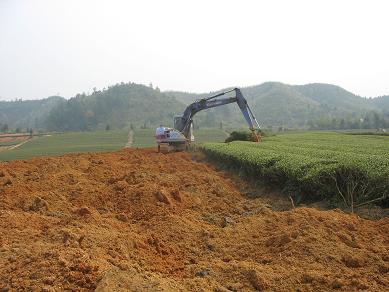

2013年12月2日。10月初至12月初,金井基地進行推土整地、園區道路整理。

2013年4月28日。26至28日金井基地全園撒施有機肥、全園旋耕并播種綠肥。

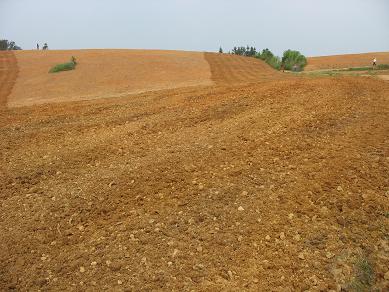

2013年3月9日。2月至4月底,金井基地對土地進行深翻及掩埋茶樹。

2012年11月3日。金井基地原貌。
